El proyecto CUI 2447918, al 25 de junio de 2026, registra un total de ejecución acumulado de S/ 6’130,080, según consulta al sistema integrado de administración financiera (SIAF).

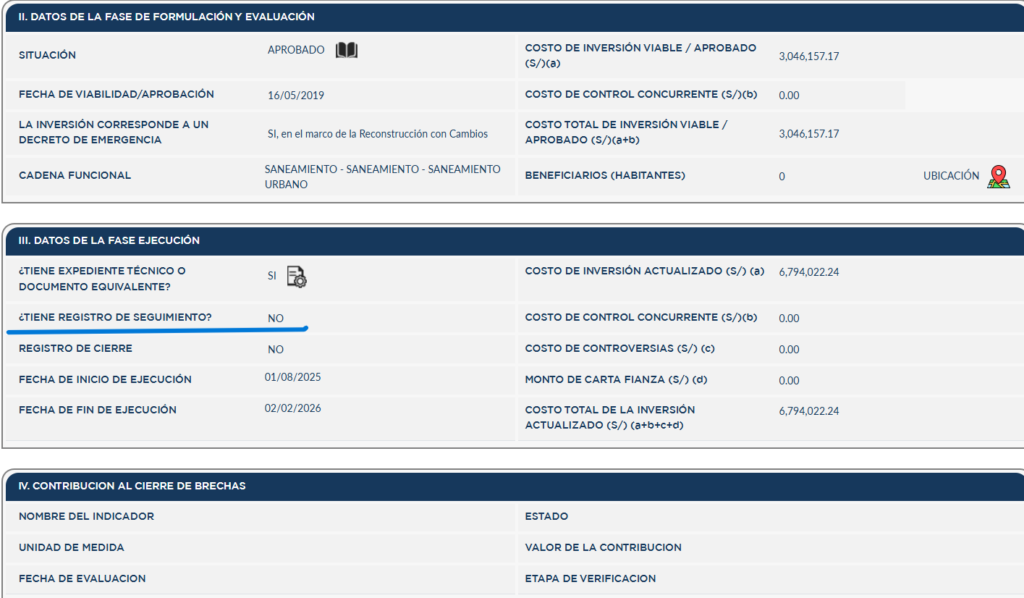

El proyecto fue declarado viable el 16 de mayo de 2019, según el Banco de inversiones del MEF por un monto de S/ 3’046,157.17 siendo su costo de inversión actualizado de S/ 6’794,022.24.
El historial financiero del proyecto, en concordancia con la información del SIAF data desde el año 2019 que dispuso de un presupuesto de S/ 2’703,723 con 0% de avance; en 2020 el presupuesto fue S/3’136,628 y devengó S/ 1’275,694 (40.7%); 2021 el presupuesto fue de S/ 1’860,930 devengado 0%; 2022 tuvo S/ 325,943 devengó S/ 18,500 (5.7%); 2023 con S/ 2,590,652 devengó S/ 15,000 (0.6%); 2024 de S/1,886,692 no invirtió un sol ( 0%); 2025 presupuesto S/ 5’422,337 devengado S/ 4’820,886 (88.9%); y para este año 2026 dispone de S/ 377,518 con avance del (0%) lo que arroja un total de ejecución acumulado de S/ 6’130,080… Texto: ANDRÉS ABAD TEJADA
