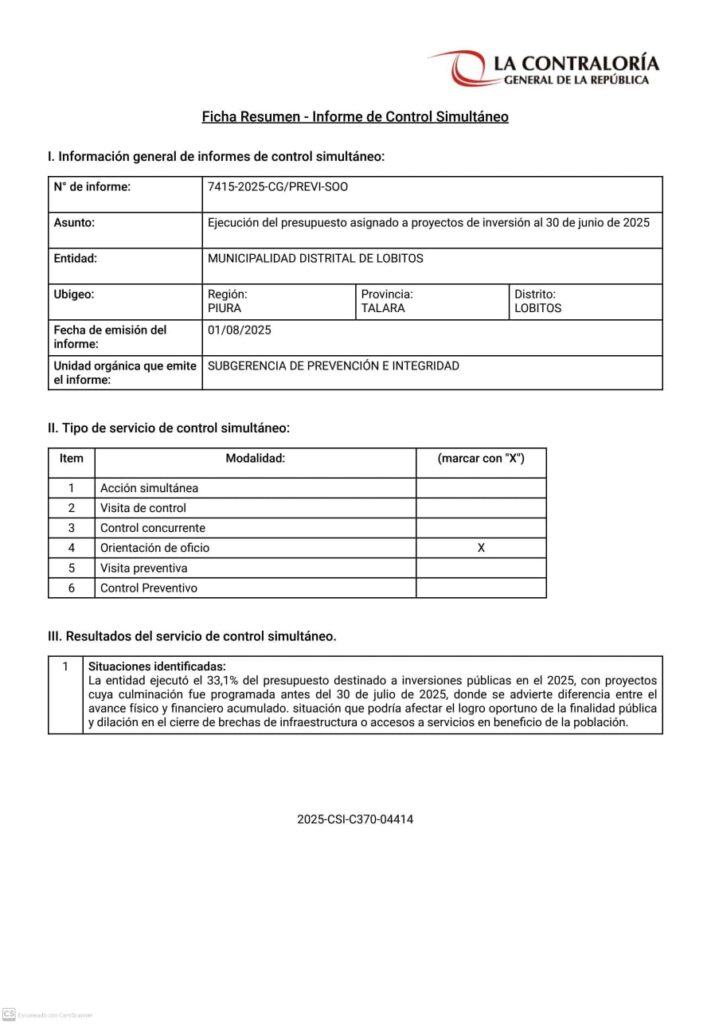

La Contraloría General de la República (CGR) ha advertido al alcalde Ricardo Bancayán Eche que, al menos en 3 obras en ejecución la diferencia entre el avance físico y financiero acumulado supera el 20%, situación que afectaría el logro oportuno de la finalidad pública y dilación en el cierre de brechas de infraestructura o accesos a servicios en beneficio de la población.

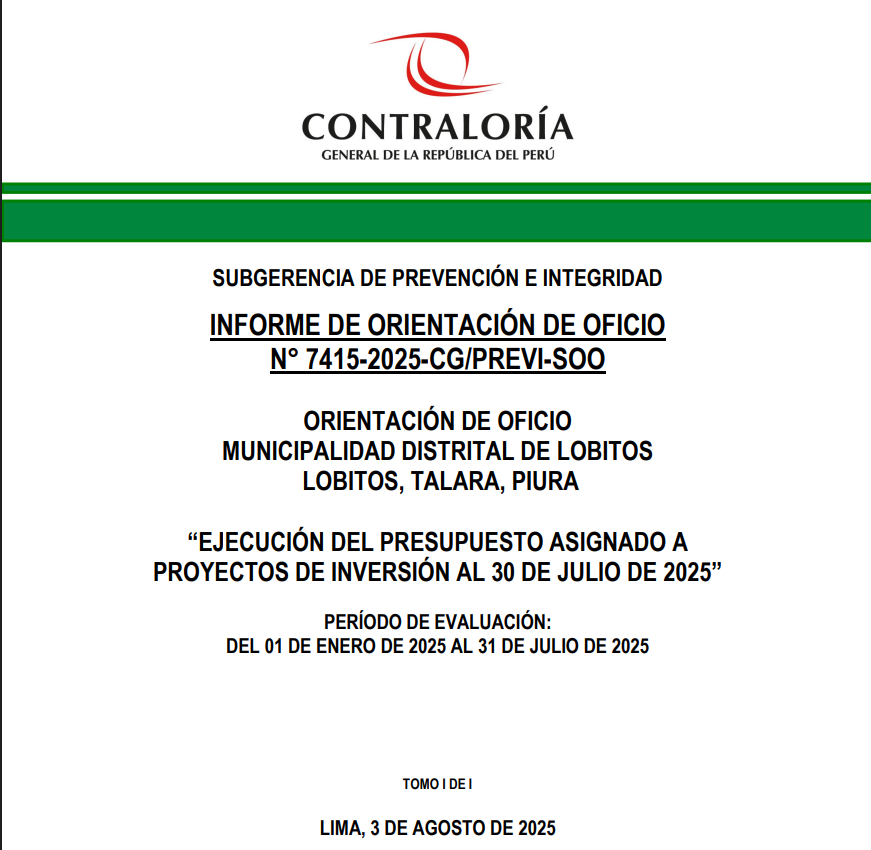

Según el Informe de orientación de oficio N° 7415-2025-CG/PREVI-SOO publicado recientemente en la dirección digital de la Contraloría, la municipalidad de Lobitos ejecutó, al 30 de junio, el 33,1% del presupuesto destinado a inversiones públicas en el 2025, con proyectos cuya culminación fue programada antes del 30 de julio de 2025.

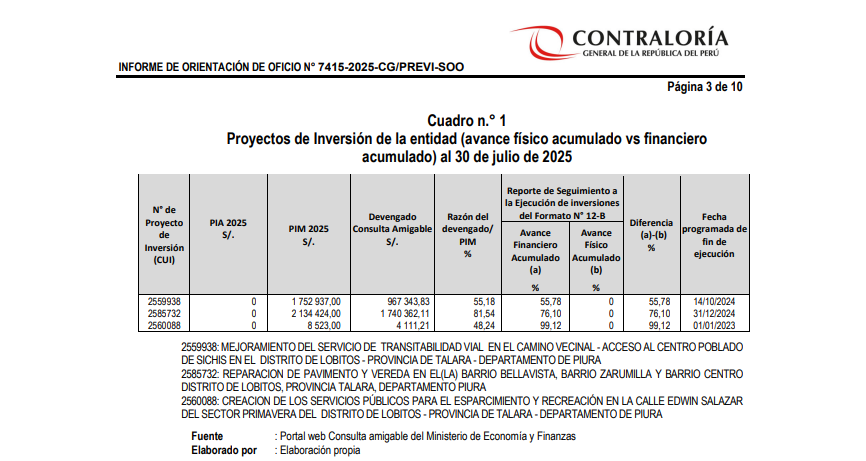

El documento informa que, la obra mejoramiento del servicio de transitabilidad vial en el camino vecinal acceso al centro poblado de Sichez CUI 2559938 (fecha programada fin de ejecución 14 octubre 2024) dispone de un Presupuesto Institucional Modificado 2025 de S/ 1’752,937.00 de lo cual ha devengado en total 967,343,83 (55.18%); registra de avance financiero acumulado de la inversión de 55.78% y avance físico de 0%.
La obra reparación de pavimento y vereda en los barrios Bellavista, Zarumilla y Centro CUI 2585732 (fecha programada fin de ejecución 31 diciembre 2024) dispone de un PIM 2025 de S/ 2’134,424.00 de lo cual ha devengado 1’740,362.11 (81.54%); registra 76.10% de avance financiero acumulado de la inversión y 0% de avance físico.
La obra creación de los servicios públicos para el esparcimiento y recreación en la calle Edwin Salazar del sector Primavera CUI 2560088 (fecha programada fin de ejecución 01de enero 2023) dispone un PIM 2025 de S/ 8,523.00 habiendo devengado S/4,111.21 (48.24%); registra 99.12% de avance financiero acumulado y 0% de avance físico.
En ese sentido, sostiene la CGR, al cumplirse la fecha de fin de ejecución programada, la municipalidad debió disponer acciones, de acuerdo con la normativa aplicable, tales como la ampliación o reprogramaciones de plazo de ejecución, o liquidación del proyecto de inversión, con el respectivo registro de información actualizada en el sistema informático correspondiente, de tal manera que se fomente la transparencia y también permita el seguimiento eficiente del Estado a los proyectos de inversión, que deberían ser culminados en las mejores condiciones de costo, plazo y calidad, e inicie su puesta en marcha brindando el servicio público esperado en beneficio a la población.

SEPA USTED:

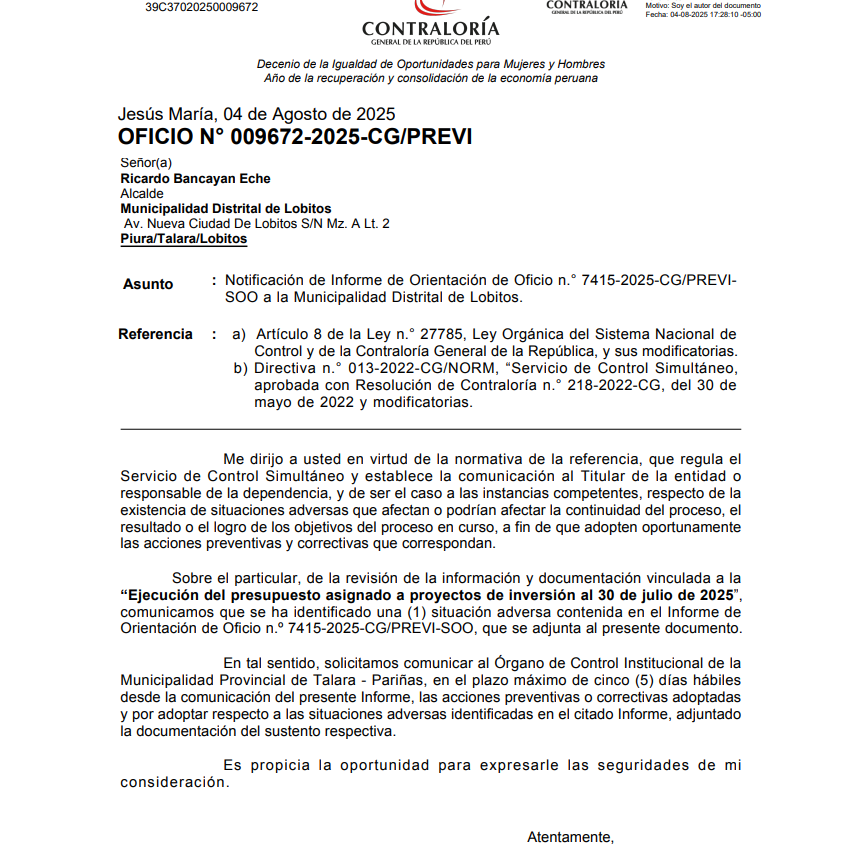

La Contraloría, con oficio 009672-2025-CG/PREVI (04 agosto 2025), notificó al alcalde Ricardo Bancayán Eche y le remite el mencionado informe y le solicita comunicar al Órgano de Control Institucional de la Municipalidad Provincial de Talara, en el plazo máximo de 5 días hábiles desde la comunicación del presente Informe, las acciones preventivas o correctivas adoptadas y por adoptar respecto a las situaciones adversas identificadas en el citado Informe, adjuntado la documentación del sustento respectiva. (Texto: ANDRÉS ABAD TEJADA)
